Pripojenie nehnuteľnosti na elektrickú sieť je kľúčovým krokom pri výstavbe nového domu, rozsiahlej rekonštrukcii alebo pri zabezpečovaní dočasného napájania staveniska. Tento proces však nie je len o inštalácii kábla a elektromera. Zahŕňa celý rad právnych, technických a finančných aspektov, ktoré je potrebné dôkladne pochopiť. Zároveň je nevyhnutné zohľadniť existenciu ochranných pásiem okolo elektrických vedení, ktoré majú zásadný vplyv na možnosti umiestnenia stavieb a vykonávanie prác na pozemku. Pochopenie týchto pravidiel a postupov je kľúčové pre hladký priebeh celého procesu a pre predchádzanie možným komplikáciám a sankciám.
Čo je elektrická prípojka a prečo je dôležitá?
Elektrická NN prípojka predstavuje spojenie medzi distribučnou sústavou a vaším odberným miestom. Zabezpečuje dodávku elektrickej energie do vášho domu či budovy. Váš majetok začína káblom vedúcim z prípojkovej skrinky do elektromerového rozvádzača. Odtiaľto budete všetok materiál okrem elektromera či modulu HDO platiť vy. Nakúpiť materiál môže váš elektrikár alebo vy, keď vám dá presný zoznam.
Staré prípojky majú často opotrebované svorky a hliníkové vodiče sa v nich uvoľňujú ("hliník tečie"). Vysoký prechodový odpor potom zahrieva svorky i okolie, v zlom stave býva aj izolácia prípojky. Výsledkom môže byť požiar alebo úraz elektrickým prúdom. Preto je dôležité dbať na ich správny stav a včasnú rekonštrukciu.
Typy elektrických prípojok
Elektrické prípojky sa delia predovšetkým podľa spôsobu uloženia kábla:

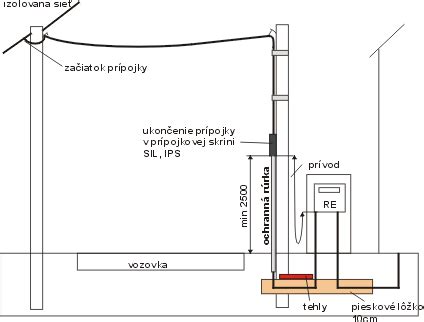

Elektrická prípojka vzduchom
V tomto prípade je prípojka vedená vzdušným vedením, zvyčajne pomocou izolovaných vodičov alebo samonosných káblov. Minimálny prierez použitého vodiča je 16 mm² hliník. Káble na takýto účel majú označenie AYKY-Z 4×16 alebo AYKY-Z 4×25. Označenie AYKY hovorí o tom, že je kábel hliníkový, „Z“ hovorí o tom, že je závesný, čiže má v sebe oceľové lano, za ktoré sa vešia, a číslo 16/25 značí prierez použitého vodiča. Kábel nesmie byť prerušovaný ani nadstavovaný.
V technických podmienkach pripojenia, vo vašom návrhu zmluvy o pripojení, je napísané, kde je deliace miesto. To znamená, že prípojku, teda „stiahnutie elektriky“ z drôtov vzdušného vedenia do prípojkovej skrinky osadenej na stĺpe, urobí vaša distribučná spoločnosť. Urobia to v rámci pripojovacieho poplatku, ktorý ste za pripojenie zaplatili. Vašou úlohou, príp. úlohou vášho elektrikára bude osadiť na stĺp ochrannú trubku, natiahnuť kábel zemou do elektromerového rozvádzača, osadiť elektromerový rozvádzač, natiahnuť káblový vývod z elektromerového rozvádzača do domu, prípadne do zásuvkovej skrinky, ak dom ešte len staviate.
Ak kábel odbočuje zo vzdušného vedenia, musí byť na stĺpe chránený voči mechanickému poškodeniu minimálne do výšky 2,5 m. V mieste zaústenia musí byť riadne utesnený voči zatekaniu vody.

Elektrická prípojka v zemi
Káblové prípojky musia byť vždy zriadené s plným počtom vodičov rozvodu. To znamená, že aj keď budujete odberné miesto na jednu fázu, aj tak ťaháte prívodný kábel na tri fázy ako rezervu do budúcnosti. Minimálny prierez vodiča je 16 mm² hliník, alebo 10 mm² meď. Čiže káble budú mať označenie buď AYKY-J 4×16 alebo CYKY-J 4×10. Označenie CYKY/AYKY hovorí o tom, z akého materiálu je jadro vodiča, čiže meď/hliník. Označenie „-J“ hovorí o tom, akými farbami sú jednotlivé vodiče značené. Označenie „4×10“ hovorí o tom, koľko žíl má kábel a aké sú tieto žily hrubé. Uloženie káblovej prípojky rieši STN 34 1050.

Elektrická prípojka na záhradu
Elektrické prípojky v záhradkárskych osadách sú špecifické tým, že obvykle majú spoločný elektromerový rozvádzač a každý má svoj prívodný kábel.
Postup pri zriaďovaní elektrickej prípojky
Ak plánujete pripojenie na elektrickú sieť, tu je postup, ktorý vás čaká:
- Žiadosť o pripojenie: Prvým krokom je odoslanie žiadosti o pripojenie elektrickej energie distribučnej spoločnosti. Online žiadosť môžete vyplniť na stránke distribučnej spoločnosti pre oblasť, pod ktorú spadáte (Západoslovenská, Stredoslovenská, Východoslovenská distribučná). V žiadosti je nutné uviesť potrebné informácie o budove/pozemku, pre ktorú sa má pripojenie realizovať, ako aj požadovanú kapacitu a ďalšie detaily týkajúce sa realizácie prípojky. Potom nasleduje výber, či sa bude jednať o jednofázovú alebo trojfázovú prípojku (klasika je trojfázová), amperáž hlavného ističa (štandardne sa používa trojfázový 25A), meranie (jedno/dvojtarifné, dvojtarifné = meranie aj nočného prúdu).
- Návrh zmluvy o pripojení: Do 30 dní od doručenia žiadosti Vám pošle distribučná spoločnosť návrh zmluvy o pripojení odberného elektrického zariadenia žiadateľa do distribučnej sústavy. Zmluvu treba podpísať najneskôr do 75 kalendárnych dní od podania žiadosti. Podpis zmluvy o pripojení sa taktiež dá realizovať elektronicky cez distribučný portál danej distribučnej spoločnosti.
- Úhrada poplatku za pripojenie: V zmluve o pripojení budete mať vyčíslený aj poplatok za pripojenie, spolu s číslom bankového účtu a variabilným symbolom a dátumom splatnosti. Po uhradení poplatku za pripojenie môžete považovať zmluvu za uzatvorenú. Cena za pripojenie elektriny je vo všetkých distribučkách podobná, ale líši sa podľa hodnoty hlavného ističa. Pre 3-fázový 25 A istič, ktorý je najčastejšie používaný v rodinných domoch, je poplatok cca 210 €.
- Projektová dokumentácia: Bude potrebné si dať vypracovať projektovú dokumentáciu k elektrickej prípojke. Cena za projekt elektrickej prípojky začína na cca 80 €. Väčšinou sa to rieši cez elektrikára, ktorého si treba zavolať na obhliadku miesta budúcej elektrickej prípojky a on Vás už nasmeruje ako ďalej, alebo cez projektantskú spoločnosť, ktorá Vám vypracovala projekt k rodinnému domu, alebo inej stavbe. Následne sa musí projekt schváliť a získať potrebné povolenia od miestnych úradov a poskytovateľa energie.
- Prípravné práce a povolenia: Pri novostavbe alebo veľkej rekonštrukcii potrebujete stavebné povolenie, ktoré by malo zahŕňať aj prerábku prípojky. Ak nebudú mať k projektovej dokumentácii žiadne námietky, pristúpite k podpisu zmluvy o pripojení.
- Realizácia odberného miesta: Keď distribučka projekt prípojky odsúhlasí, prichádza čas na prípravné práce. Káble sa ukladajú väčšinou do zeme, takže sa vopred dohodnite s elektroinštalačnou firmou, či vám vykopú aj výkopy. V prvom rade je potrebné ohlásenie drobnej stavby na príslušnom úrade (v obci je to obecný úrad). Ak cez Vaše budúce odberné miesto idú nejaké iné káble distribučnej spoločnosti, je potrebné si dať vytýčiť trasu daných káblov. Žiadosť o vytýčenie existujúceho NN vedenia je možné podať takisto online cez distribučný portál distribučnej spoločnosti. Neónovým sprejom Vám distribučná spoločnosť vytýči, kadiaľ idú ich káble a v tom úseku je potrebné robiť výkopové práce s maximálnou opatrnosťou, aby sa nepoškodilo ich jestvujúce vedenie. Takisto je treba požiadať o vytýčenie trás všetkých spoločností, ktorých vedenia idú cez Vaše budúce odberné miesto. Pozor - skôr, než začnete kopať, uistite sa, že cez dané miesta nevedú inžinierske siete.
- Výkopové práce a ukladanie káblov: Ak už budete mať jestvujúce trasy vytýčené (zvyčajne to je 7-10 kalendárnych dní od podania žiadosti), môžete pristúpiť k výkopovým prácam. Jama (kanál) na uloženie prípojkového kábla sa kope zvyčajne do hĺbky 80 cm a šírka býva zvyčajne 20 - 30 cm. Ak je bod pripojenia na druhej strane cesty alebo v trase kábla sa nachádza prekážka, ktorú nie je možné vykopať, je nevyhnutné pretláčanie komunikácii. Pri takýchto prípadoch sa používa špeciálne vybavenie na pretlačenie kábla pod terénom. Keď budete mať jamu (kanál) vykopaný, môžete pristúpiť k ukladaniu kábla. Kábel odporúčame dať do chráničky, ktorá chráni kábel pred mechanickým poškodením (pred prípadným preseknutím kábla pri zásype a pod.). Ako prívodný kábel ku elektromerovému rozvádzaču sa v drvivej väčšine používa hliníkový kábel s označením AYKY. Ak budete mať jednotarifné meranie, ukladáte iba hlavný prívodný kábel. Ak budete mať dvojtarifné meranie (meranie aj nočného prúdu), ku hlavnému prívodnému káblu ukladáte ešte aj druhý kábel (väčšinou CYKY-J3x1,5). Veľkosť chráničky si treba zvoliť v závislosti od toho, aký prívodný kábel budete ukladať a či budete mať jedno alebo dvojtarifné meranie. Keď budete mať kábel v chráničke uložený v jame, treba uzemniť elektromerový rozvádzač pásovinou. Pásovina sa taktiež ukladá do jamy pri elektrický kábel a tesne (cca 30-40cm) pri elektromerovom rozvádzači na ňu treba napojiť gulatinu a nechať ju trčať pri mieste, kde bude elektromerový rozvádzač osadený. Ak uzemnenie na elektromerový rozvádzač máte pripravené taktiež, treba výkop zasypať asi cca 20 cm vrstvou hliny. Po tejto vrstve sa ukladá výstražná fólia, ktorá signalizuje, že pod ňou je uložený elektrický kábel. Po uložení výstražnej fólie môžete celú jamu kompletne zasypať. Na oboch stranách výkopu je potrebné nechať kábel trčať pre pripojenie na stĺp, alebo pripájacej skrine vedľa stĺpu (tu ešte budete potrebovať kovovú 3m dlhú rúrku ako ochranu kábla pri stĺpe spolu s kovovými páskami na prichytenie, ak Vás budú pripájať hore na stĺp) a do elektromerového rozvádzača v potrebnej dĺžke.
- Montáž a zapojenie elektromerového rozvádzača: Ak máte kábel v zemi uložený, môžete pristúpiť k osadeniu elektromerového rozvádzača podľa pokynov, ktoré budete mať v návrhu zmluvy. Keď elektromerový rozvádzač osadíte, je doňho potrebné pripojiť kábel (káble ak sa jedná o dvojtarif) a uzemnenie. Elektromerový rozvádzač sa umiestňuje na hranicu pozemku, na verejne prístupné miesto, mimo evakuačnej cesty. Spodný okraj musí byť osadený aspoň 0,6 m nad úroveň terénu. S ohľadom na miestne podmienky (sneh, záplavy a pod.) je možné ho osadiť do výšky max. 1,5 m. Okienko elektromera má byť podľa STN 33 2130:1983 minimálne 0,7 m nad terénom. Tieto všetky úkony odporúčame zveriť do rúk elektrikárovi, ktorý Vám bude elektrickú prípojku realizovať/zapájať, dávať k nej revíziu, ktorú budete musieť doložiť elektrárňam.
- Revízia prípojky: Po dokončení inštalácie je potrebná revízia prípojky, ktorú vykoná revízny technik. Môže to byť samotný elektrikár, ktorý prípojku realizoval, alebo externý pracovník s príslušným osvedčením. Revízna správa a overenie bezpečnosti a funkčnosti prípojky je nevyhnutná súčasť procesu na zabezpečenie správneho fungovania elektrickej sústavy a minimalizovanie rizika požiaru a iných nebezpečných situácií. V rámci overenia sa vyhodnocuje stav káblov, uzemnenia a ochranných prvkov.
- Kontrola splnenia technických podmienok: Distribučná spoločnosť na základe informácie od Vás o pripravenosti odberného miesta zrealizuje vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy (ďalej len prípojka) - najčastejšie je to poistková skrinka na stĺpe pri vzdušnom vedení, rozpojovacia istiaca skriňa pri zemnom káblovom vedení a pod., najneskôr do termínu uvedeného v Zmluve o pripojení. Po lopate povedané, prídu Vás pripojiť do sústavy a namontujú Vám elektromer.
- Výber dodávateľa elektriny a uzavretie zmluvy: Na Slovensku sú 3 distribučky, ale dodávateľov pre domácnosti bolo k 1.1.2024 až 32. S dodávateľom uzavrite zmluvu o dodávke elektriny.
How To Wire An Electrical Outlet - EASY Receptacle Wiring STEP BY STEP
Orientačné náklady
Cena elektrickej prípojky pre rodinný dom začína niekde na 800 € vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie. Umiestnenie miesta pripojenia - Pretláčanie chráničky na kábel pod cestou prípojku predraží. Keď všetko pôjde hladko, celý proces zriadenia prípojky vám zaberie cca 2 mesiace. Niekedy sa to však môže natiahnuť aj na 3 či 4 mesiace.
| Položka | Orientačné náklady |
|---|---|
| Projekt | cca 80 € |
| Pripojovací poplatok | cca 210 € (podľa počtu fáz, veľkosti ističa) |
| Vybudovanie odberného miesta | cca 400-700 € (záleží od dĺžky kábla, umiestnenia stĺpa, tarifu) |
| Revízia | 50 € |
| Celkovo | cca 850 € |
Rekonštrukcia a úprava existujúcich prípojok
Pri rekonštrukcii staršieho domu, výmene strechy alebo úprave elektroinštalácie sa často stretávame s nutnosťou riešiť aj existujúcu elektrickú prípojku. Elektromerový rozvádzač a prípojková skrinka umiestnené na fasáde domu alebo na pozemku môžu pri takýchto prácach prekážať. Ak do takejto prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby zodpovedala aktuálnym technickým normám a požiadavkám. Týmto zásahom sa nemyslí odplombovanie hlavného ističa kvôli jeho výmene alebo oprava havarijného stavu, ako napríklad poškodenie izolácie.
Výmena starých prípojok je často nevyhnutná aj z dôvodu ich technického stavu. Staré prípojky majú často opotrebované svorky, kde sa hliníkové vodiče uvoľňujú (hliník "tečie"). Vysoký prechodový odpor v takýchto svorkách spôsobuje prehrievanie a môže viesť až k požiaru alebo úrazu elektrickým prúdom. Rovnako aj izolácia prípojky môže byť v zlom stave. Preto by sa k výmene prípojky nemalo pristupovať len ako k nutnému zlu, ale ako k dôležitej investícii do bezpečnosti a spoľahlivosti dodávky elektriny.
Základné kritériá pre nové prípojky sú však podobné aj pri rekonštrukcii. Ak patríte medzi súkromných odberateľov, napríklad pri pripájaní elektriny do domu, budete musieť umiestniť elektromerový rozvádzač tak, aby bol elektromer prístupný z verejného priestranstva. V niektorých prípadoch je možné zachovať aj strešnú prípojku, ale toto riešenie podlieha individuálnemu posúdeniu a schváleniu.
Ochranné pásma elektrických vedení: Základné pravidlá a povinnosti
Ochranné pásmo elektrických vedení je definované Zákonom o energetike č. 251/2012 Z. z. a predstavuje priestor okolo energetických zariadení, v ktorom platia špecifické obmedzenia. Tieto energetické zariadenia, vrátane stĺpov, vedení a trafostaníc, sú podľa zákona považované za vecné bremená. To znamená, že majiteľ pozemku, na ktorom sa nachádzajú, nesmie do nich nijakým spôsobom zasahovať a musia zostať na svojom mieste. Toto vecné bremeno ostáva na parcele aj vtedy, ak sa pozemok predáva niekomu inému, čím sa stáva trvalou súčasťou právneho stavu nehnuteľnosti.
V ochrannom pásme nie je dovolené umiestňovať žiadne stavby, zariadenia ani vykonávať zemné práce, ktoré by mohli akýmkoľvek spôsobom ohroziť bezpečnú prevádzku elektrickej siete alebo samotné elektrické vedenie. Cieľom týchto obmedzení je zabezpečiť nepretržitú a bezpečnú dodávku elektrickej energie a chrániť zdravie a majetok osôb. Aj keď sa elektrické vedenie, stĺpy či trafostanice nachádzajú na súkromných pozemkoch, zákon ukladá majiteľom pozemkov povinnosť sprístupniť ich distribučnej spoločnosti. Keďže dostupnosť elektrickej energie je nevyhnutnosťou a ide o činnosti vo verejnom záujme, majiteľ pozemku je povinný tieto zariadenia v prípade potreby sprístupniť na účely údržby, opráv či kontroly.
Nerešpektovanie týchto povinností môže mať vážne dôsledky. Majiteľ pozemku, ktorý nedodržiava stanovené pravidlá, môže dostať pokutu od Slovenskej obchodnej inšpekcie. V závažnejších prípadoch, najmä ak nerešpektuje ani nariadenie súdu sprístupniť zariadenia, sa môže dokonca dostať do exekúcie. V prípade úmyselného konania, ktoré ohrozí prevádzku verejnoprospešného zariadenia, sa majiteľ dopúšťa trestného činu všeobecného ohrozenia. Zákon však zároveň myslí aj na práva majiteľov pozemkov a určuje, že energetici musia majiteľa daného pozemku vopred informovať o vstupe na pozemok. Jedinou výnimkou sú nečakané kalamity a poruchy, kde je nevyhnutné konať okamžite na odstránenie havarijného stavu.

Ochranné pásma podzemného vedenia
| Napätie | Vzdialenosť od krajného kábla |
|---|---|
| Do 1 kV | 1 m |
| Nad 1 kV do 35 kV | 1 m |
| Nad 35 kV do 110 kV | 3 m |
Ochranné pásma nadzemného vedenia
| Napätie | Vzdialenosť od krajného vodiča (bez izolácie) | Vzdialenosť od krajného vodiča (so základnou izoláciou) |
|---|---|---|
| Od 1 kV do 35 kV | 10 m (v lesných priesekoch 7 m) | 4 m (v lesných priesekoch 2 m) |
| Od 35 kV do 110 kV | 15 m | - |
| Napätie | Vzdialenosť od krajného vodiča |
|---|---|
| Od 110 kV do 220 kV | 20 m |
| Od 220 kV do 400 kV | 25 m |
| Nad 400 kV | 35 m |
V ochrannom pásme nadzemného vedenia je výška porastov obmedzená na tri metre. V prípade nadzemného vedenia s napätím väčším ako 1 kV do 35 kV, s vodičmi bez izolácie a s napätím nad 35 kV musí zachovanie ochranného pásma zabezpečiť prevádzkovateľ príslušnej sústavy.
Preložka rozvodu
Náklady na preložku elektroenergetického alebo plynového rozvodného zariadenia hradí ten, kto potrebu preložky vyvolal. Preložku vykonáva prevádzkovateľ sústavy. Vlastníctvo elektroenergetického rozvodného zariadenia sa preložkou nemení.
Realizáciu preložky elektroenergetického zariadenia, ako je elektrické vedenie, zvyčajne hradí na základe § 45 zákona 251/2012 Z. z. žiadateľ. Pre úspešné vybavenie preložky je potrebné predložiť: Žiadosť o vykonanie preložky, situačný plán, stavebné alebo iné povolenia, ostatné doklady vyplývajúce z povolenia na výstavbu a zmluvu o vykonaní preložky. Práce na preložke môžu vykonávať výlučne osoby s príslušnou odbornou spôsobilosťou. V prípade, že sa jedná o spoločný pozemok a obhospodarujete ho vy, je nevyhnutné získať súhlas všetkých spoluvlastníkov, prípadne sa dohodnúť na riešení, ktoré bude rešpektovať práva všetkých zúčastnených strán. V takýchto komplexných situáciách je vždy vhodné konzultovať postup s právnikom alebo odborníkom na energetické právo.
Na čo si dať pozor
Odporúčame pri kúpe pozemku získať vyjadrenie správcov sietí, či sa pod pozemkom nenachádzajú rozvody, ktoré by vás mohli obmedziť pri realizovaní prípadného stavebného zámeru.
